Качественное техническое задание на ЗОК — не формальность к договору. Оно определяет границы проектирования, состав исходных данных, интерфейсы с существующим объектом, требования к сроку службы, эксплуатации, пожарным проездам и выпуску документации. Всё, что не попало в ТЗ, потом появляется в виде допсоглашения — или не появляется вовсе, и тогда это проблема эксплуатации.
Почему ТЗ формируют до выбора конструкции
Приложение Б СП 542.1325800.2024 описывает основные этапы проектирования: принципиальные решения, перечень требований, сбор исходно-разрешительной документации, анализ инженерных изысканий и — при необходимости — обследование защищаемых конструкций. Расчёт и конструирование идут после этого, а не вместо. Подробнее о структуре свода правил — в разборе «СП 542.1325800.2024 простым языком».
Эта последовательность избавляет от довольно дорогой разновидности оптимизма: сначала заказать металлоконструкции, а потом выяснить, что опоры попали на действующие кабели, пожарный проезд или существующий фундамент.
1. Общие сведения об объекте3 вопроса
Как называется объект и где он расположен?
Нужны точное наименование, адрес или координатная привязка площадки и сведения о территории, на которой планируются работы.
Каково функциональное назначение объекта и его текущий статус?
Действующий промышленный объект, инфраструктурное сооружение, склад, энергетический объект, строящийся или реконструируемый комплекс — от этого зависит применимая нормативная база.
Проектируется новый объект или защита добавляется к существующему?
Определяет объём обследований, исходных данных и привязки к существующим конструкциям.
2. Границы проектирования3 вопроса
Какие здания, сооружения или технологические зоны входят в проект?
Границы должны быть отмечены на плане, а не описаны фразой «защитить площадку».
Требуется защита всего объекта или отдельных участков?
Определяет площадь, число независимых конструкций и объём координации.
Есть ли зоны, которые нельзя занимать новыми конструкциями?
Технологические проходы, санитарные зоны, охранные зоны сетей, транспортные коридоры.
3. Основание для проектирования3 вопроса
Какой документ является основанием для разработки проекта?
Решение собственника или технического заказчика, предписание, требование для конкретной категории объекта.
Определены ли применимые нормативные документы и специальные требования?
Кроме СП 542 на объект могут распространяться отраслевые и ведомственные нормы — например, требования по антитеррористической защищённости объектов ТЭК.
Зафиксированы ли исходные требования к уровню защиты в утверждённых документах или задании?
Проектировщик не должен подменять заказчика в вопросе исходного уровня требований — это зона ответственности заказчика.
4. Исходная документация3 вопроса
Есть ли актуальный генеральный план или топографическая основа?
Есть ли актуальные поэтажные планы, разрезы и конструктивные чертежи существующих сооружений?
Есть ли исполнительная документация по ранее построенным конструкциям?
Чем меньше достоверной документации, тем выше вероятность того, что понадобятся обследование и дополнительные изыскания — и тем меньше смысла в «твёрдой цене» до их проведения.
5. Инженерные изыскания3 вопроса
Имеются ли актуальные инженерно-геодезические материалы?
Имеются ли инженерно-геологические данные в местах предполагаемых опор?
Требуется ли обновление или дополнительный объём изысканий?
Для новых фундаментов проектировщику нужны характеристики основания, а для действующей площадки — реальная ситуация с существующими объектами, а не съёмка десятилетней давности.
6. Существующие конструкции3 вопроса
Предполагается ли независимая конструкция или использование существующих зданий как части несущей схемы?
Есть ли данные о техническом состоянии конструкций, к которым планируется примыкание?
Проводилось ли обследование и требуется ли оно по проектной схеме?
Приложение Б СП 542 включает обследование защищаемых конструкций в рекомендуемые этапы проектирования, когда новая система связана с существующим каркасом.

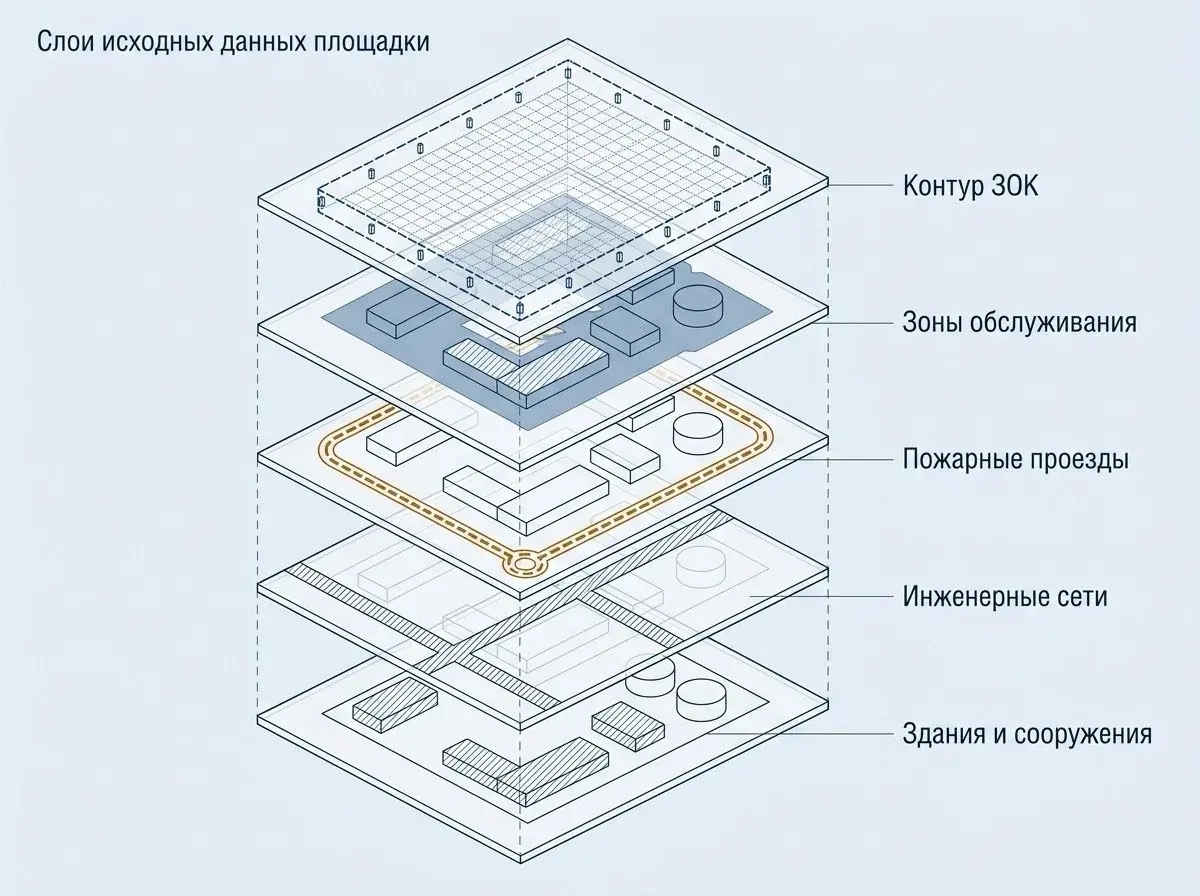

7. Подземные и надземные сети3 вопроса
Нанесены ли на план действующие кабельные линии, трубопроводы и другие подземные коммуникации?
Есть ли охранные зоны или эксплуатационные ограничения инженерных сетей?
Допускается ли перенос сетей, если они конфликтуют с проектом?
На действующих площадках именно коммуникации нередко определяют расположение новых опор сильнее, чем архитектура.
8. Технологические ограничения3 вопроса
Какие зоны необходимы для обслуживания технологического оборудования?
Какие проезды и площадки должны оставаться постоянно свободными?
Планируются ли в обозримом периоде замена или модернизация оборудования в защищаемой зоне?
Проект должен позволять объекту продолжать работать, а не превращать обслуживание оборудования в археологическую экспедицию.
9. Пожарная безопасность3 вопроса
Где проходят маршруты пожарной техники?
Какие зоны требуются для доступа пожарных подразделений и средств спасения?
Есть ли элементы пожарной автоматики или пожаротушения, работа которых может быть затронута новой конструкцией?
Пункт 4.5 СП 542 прямо требует, чтобы ЗОК не создавала препятствий для проезда и маневрирования пожарной техники и не ограничивала действие систем пожарной автоматики и средств пожаротушения.
10. Требования к конструктивной схеме3 вопроса
Есть ли ограничения по размещению новых опор?
Есть ли ограничения по высоте и габаритам новой конструкции?
Требуется ли возможность локальной разборки отдельных участков для ремонта или замены оборудования?
Ответы позволяют проектировщику выбрать между принципиальными схемами без преждевременной фиксации конкретного изделия.
11. Климатические условия3 вопроса
Какие климатические данные и район строительства должны быть приняты по действующим нормам?
Есть ли на площадке локальные условия, отличающиеся от открытой территории: аэродинамические зоны, обледенение, технологические выбросы?
Есть ли специальные требования по коррозионной стойкости материалов?
По п. 7.1.2 СП 542 конструкция воспринимает не только особые нагрузки от падения БПЛА и взрыва, но и снеговые, ветровые, гололёдные — включая экстремальный гололёд. ЗОК должна работать каждый обычный день своего срока службы, а не только в расчётной нештатной ситуации.
12. Срок службы и ремонтопригодность3 вопроса
Какой срок службы должен быть принят для конструкции?
Срок службы конструкции и её заменяемых элементов задаётся в задании на проектирование — с учётом ремонтопригодности.
Какие элементы должны быть заменяемыми без остановки объекта?
Какой доступ требуется для осмотра и текущего ремонта?
Эти требования влияют на узлы и компоновку не меньше, чем первичный расчёт.
13. Строительство на действующем объекте3 вопроса
Может ли объект останавливаться на период монтажа?
Какие ограничения по времени и зонам производства работ действуют на территории?
Есть ли специальные требования к допуску персонала, технике и организации строительной площадки?
Если проектируется действующее производство, способ монтажа нужно учитывать до выпуска рабочей документации, а не после выбора подрядчика.
14. Состав проектной документации3 вопроса
Какая стадия требуется: концепция, проектная документация, рабочая документация или полный цикл?
Нужна ли увязка решений с другими разделами проектной документации?
Требуется ли сопровождение экспертизы или другой процедуры проверки проекта?
По п. 4.6 СП 542 решения по ЗОК входят в раздел «Конструктивные решения» по Постановлению № 87 при соответствующем решении заказчика. Реальный состав документации зависит от статуса объекта и вида работ.
15. Формат выдачи2 вопроса
В каких форматах заказчик должен получить документацию?
PDF, DWG, информационная модель — определить заранее.
Нужна ли передача расчётных материалов и редактируемых исходников?
Фиксируется в ТЗ и договоре до начала работ, а не при сдаче.
16. Приёмка и эксплуатация2 вопроса
Какие документы должны быть переданы эксплуатирующей организации после строительства?
Раздел 10 СП 542 содержит требования к исполнительной документации, раздел 11 — к контролю состояния ЗОК при эксплуатации.
Кто будет отвечать за эксплуатационный контроль, журнал осмотров и организацию ремонта?
Если вопрос не решён на стадии проекта, после сдачи конструкция рискует оказаться «ничьей» между службой капитального строительства и эксплуатацией.

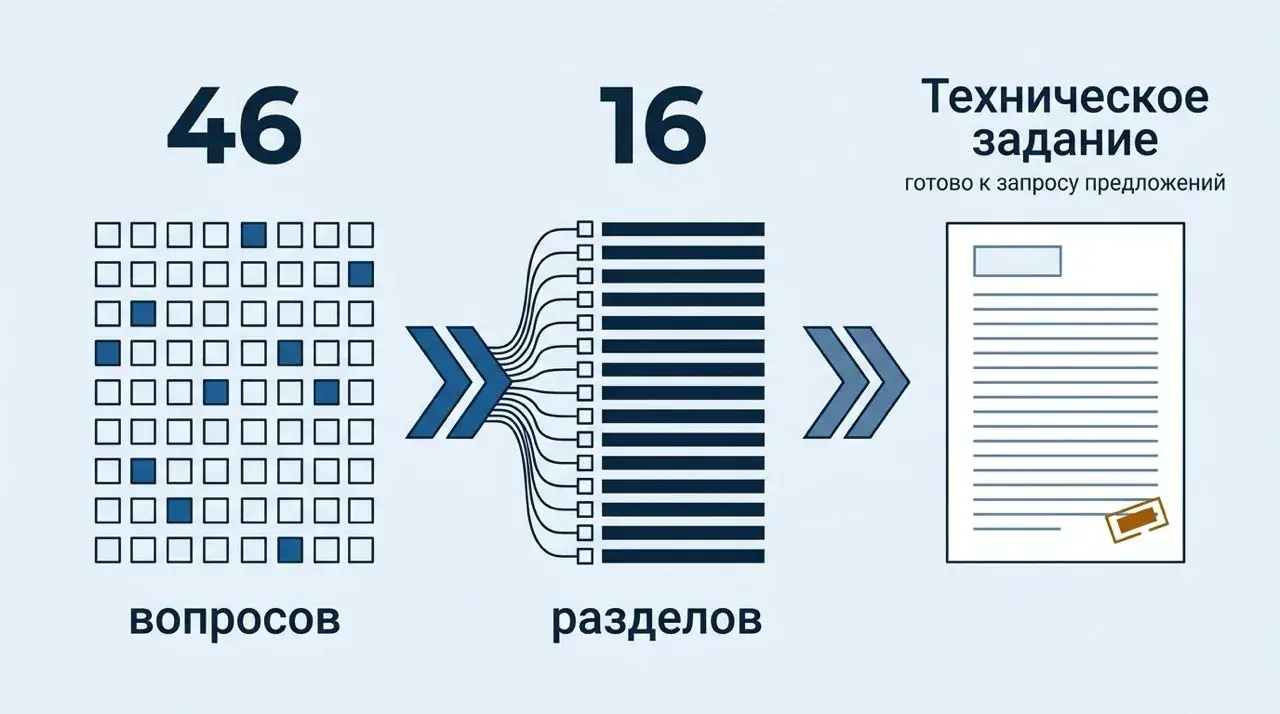

Как превратить 46 ответов в техническое задание
Опросник — не само ТЗ. После сбора ответов их нужно превратить в структурированный документ. Рабочая структура из 16 разделов:
- Общие сведения об объекте
- Основание для проектирования
- Границы проектирования
- Нормативная база
- Исходные данные и изыскания
- Требования к существующим конструкциям и обследованию
- Инженерные сети и ограничения площадки
- Технологические требования
- Пожарные и эксплуатационные ограничения
- Требования к конструктивным решениям
- Требования к материалам и сроку службы
- Требования к организации строительства
- Состав проектной документации
- Состав рабочей документации
- Форматы выдачи, проверки и согласования
- Требования к приёмке, эксплуатации и техническому контролю
Такой документ уже можно использовать для коммерческого запроса проектным организациям. У подрядчиков появляется единый объём, а заказчик сравнивает предложения по содержанию, а не по одной цифре внизу счёта — именно так устроено проектирование защитных ограждающих конструкций у нас.
Что приложить к ТЗ
В зависимости от объекта обычно полезны: ситуационный план, актуальная топографическая съёмка, генеральный план, планы, фасады и разрезы защищаемых сооружений, имеющаяся конструктивная документация, результаты обследований, инженерно-геологические материалы, планы инженерных сетей, схемы пожарных проездов, технологические планы и зоны обслуживания, применимые исходные требования к проекту.
Не нужно откладывать начало проекта до появления идеального архива. Но проектировщик должен чётко понимать, каких данных нет и что необходимо получить дополнительно — и это тоже фиксируется в ТЗ.
Пять типовых ошибок технического задания
- «Спроектировать защиту объекта»Слишком широкая формулировка: нет границ, состава документации и критериев результата.
- «Применить типовую конструкцию»Типовое решение не заменяет привязку к существующим сетям, фундаментам, пожарным проездам и конструкциям объекта.
- Нет раздела по эксплуатацииБез требований к обслуживанию проект получается неудобным для осмотра и ремонта — и это выясняется через год.
- Не определено, кто предоставляет исходные данныеКоммерческая цена выглядит низкой, а после договора появляются дополнительные обследования, геодезия и изыскания.
- Не определён состав стадии РД«Проектирование под ключ» у двух подрядчиков означает совершенно разный комплект чертежей и расчётов.
Частые вопросы
Можно ли начать с концепции, если исходных данных мало?
Нужно ли указывать срок службы в ТЗ?
Нужно ли обследовать существующее здание?
Достаточно ли старой топосъёмки?
Кто должен определить исходные требования к защите?
Входит ли ЗОК в раздел «Конструктивные решения»?
Нужно ли заранее думать об эксплуатации?
Можно ли использовать этот опросник как ТЗ?
Источники
- СП 542.1325800.2024 «Защитные ограждающие конструкции от беспилотных летательных аппаратов. Правила проектирования». Утверждён приказом Минстроя России от 25.12.2024 № 910/пр, действует с 26.01.2025 — карточка на сайте Минстроя: minstroyrf.gov.ru/docs/419091
- СП 542.1325800.2024, приложение Б «Основные этапы проектирования защитных ограждающих конструкций»; пп. 4.5, 4.6, 7.1.2; разделы 10–11
- Постановление Правительства РФ от 16.02.2008 № 87 «О составе разделов проектной документации и требованиях к их содержанию»
- Реестр требований в области инженерных изысканий, проектирования, строительства и сноса — ГИС «Стройкомплекс.РФ», карточка СП 542.1325800.2024
