Заказчик получает предложение «пройти экспертизу ЗОК» и включает строку в бюджет. Прежде чем это делать, нужно понять, о какой процедуре речь: экспертиза проектной документации по Градостроительному кодексу, экспертиза промышленной безопасности и независимая проверка расчётов — три разные процедуры с разными основаниями, исполнителями и результатом.

Опора
Градостроительный кодекс РФ · ст. 48, 48.1, 49 (чч. 2, 3.4, 3.8, 5.2, 5.3), 51
Документы
Федеральный закон № 116-ФЗ, ст. 8 и 13 · ПП РФ от 16.02.2008 № 87 · СП 542.1325800.2024
Вывод
маршрут определяется видом работ и статусом объекта, а не названием конструкции; комплект должен быть согласован внутри — расчёт, чертежи, смежные разделы и зафиксированная редакция норм

Для объекта последовательность начинается с квалификации работ. Создаётся новое капитальное сооружение, реконструируется существующее здание или устанавливается некапитальная конструкция? Затрагивается ли опасный производственный объект? От ответов зависят состав документации, обязательность экспертизы и то, какая организация вправе её проводить. Само слово «ЗОК» этот маршрут не определяет.

Ниже — как подготовить комплект и организовать рассмотрение. Это не инструкция по выбору защитной конструкции: её параметры и достаточность обосновываются проектом по СП 542.1325800.2024.

Что вы узнаете Когда проекту ЗОК нужна экспертиза и какая · чем экспертиза проектной документации отличается от ЭПБ · как зафиксировать редакцию СП 542 · какие материалы подготовить до подачи · пять разрывов в комплекте, которые ловят эксперты · как вести замечания и что делать с изменениями после заключения · чек-лист заказчика.

Сначала определить вид работ и процедуру

До выбора экспертной организации проектировщик и технический заказчик фиксируют правовую квалификацию работ. Основа — статьи 48, 49 и 51 Градостроительного кодекса ГрК РФ, для опасного производственного объекта — ещё и Федеральный закон № 116-ФЗ. Названия «временный навес» или «вспомогательная конструкция» в коммерческом предложении ничего не решают: оцениваются фактические характеристики сооружения.

СитуацияЧто установить до подачи
Отдельно стоящая ЗОКЯвляется ли сооружение капитальным; требуется ли разрешение на строительство по ст. 51; применимы ли исключения из экспертизы по ч. 2 ст. 49 — в частности, для отдельно стоящих объектов не выше двух этажей и площадью не более 1500 м², не предназначенных для проживания и производственной деятельности
ЗОК связана с существующим зданиемМеняются ли параметры объекта и его несущие конструкции; как передаются нагрузки; квалифицируются ли работы как реконструкция
Некапитальное решениеЕсть ли основания для такого статуса по фактическим признакам; какие требования безопасности, размещения и эксплуатации сохраняются независимо от статуса
Работы на опасном производственном объектеОтносятся ли они к реконструкции, техническому перевооружению или иному виду работ; какой комплект и по какому закону подлежит проверке; не относится ли объект к особо опасным по ст. 48.1

Статья 49 устанавливает случаи государственной и негосударственной экспертизы и исключения из неё. Для особо опасных, технически сложных и уникальных объектов по статье 48.1 — а к ним относятся, в частности, опасные производственные объекты I и II классов опасности — экспертиза только государственная ч. 3.4 ст. 49. Это напрямую касается НПЗ, нефтебаз и крупных резервуарных парков.

Типовая ошибка Правило «маленькая ЗОК всегда без экспертизы» не работает. Освобождение от разрешения на строительство и освобождение от экспертизы — разные нормы с разными условиями; исключения ч. 2 ст. 49 не применяются к объектам по ст. 48.1, а для объектов с бюджетным финансированием добавляется проверка достоверности сметной стоимости.

Результат этого этапа удобно оформить короткой запиской: вид работ, статус объекта, нормативное основание маршрута, требуемая документация, участники и границы ответственности. Это рабочая рекомендация, а не обязательный документ, но она позволяет сравнивать предложения подрядчиков на одинаковый объём работ. Что происходит, когда этот этап пропустили и конструкцию уже смонтировали, — в статье о защите, установленной без проекта.

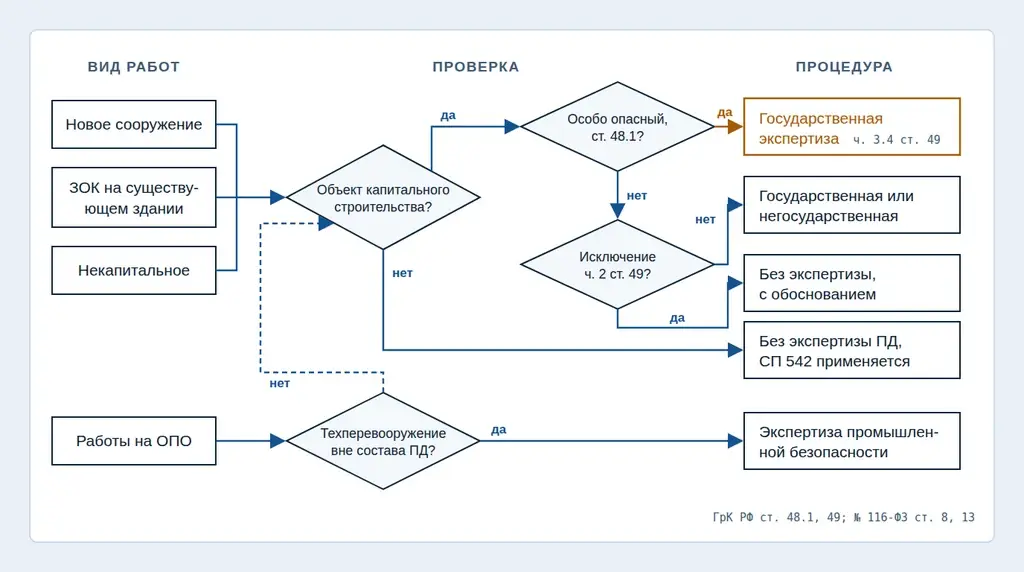

Блок-схема выбора процедуры для проекта ЗОК: вид работ, проверка капитальности, статьи 48.1 и исключений части 2 статьи 49 ГрК РФ, техперевооружения ОПО; итог: государственная или негосударственная экспертиза, без экспертизы с обоснованием, экспертиза промышленной безопасности Нажмите, чтобы открыть схему крупно
Маршрут определяют вид работ и статус объекта, а не название конструкции. Для особо опасных объектов по ст. 48.1 ГрК РФ, включая ОПО I и II классов опасности, экспертиза только государственная.

Экспертиза проекта и промышленная безопасность: не смешивать

Экспертиза проектной документации по Градостроительному кодексу рассматривает проект и, в применимых случаях, результаты инженерных изысканий. Экспертиза промышленной безопасности (ЭПБ) проводится в отношении объектов, перечисленных в статье 13 закона № 116-ФЗ, — в том числе документации на техническое перевооружение, консервацию и ликвидацию опасного производственного объекта. ЭПБ выполняет организация с лицензией Ростехнадзора.

Экспертиза проектной документации

  • основание — ст. 49 ГрК РФ
  • предмет — проектная документация и изыскания
  • исполнитель — государственная или аккредитованная негосударственная экспертиза
  • результат — заключение, без которого не выдаётся разрешение на строительство

Экспертиза промышленной безопасности

  • основание — ст. 8 и 13 закона № 116-ФЗ
  • предмет — документация на техперевооружение, здания, технические устройства на ОПО
  • исполнитель — организация с лицензией Ростехнадзора
  • результат — заключение ЭПБ, вносится в реестр Ростехнадзора

Статья 8 закона № 116-ФЗ разграничивает процедуры: документация на техническое перевооружение подлежит ЭПБ, если она не входит в состав проектной документации, которая проверяется по градостроительному законодательству ч. 1 ст. 8 № 116-ФЗ. Поэтому автоматически заказывать две экспертизы одного комплекта неправильно. При этом обязанности по обследованию или экспертизе действующих зданий и оборудования на ОПО могут сохраняться независимо от проекта ЗОК.

Заключение специалиста по расчёту каркаса не заменяет ни одну из этих процедур там, где она обязательна. Но независимая проверка спорных решений до подачи полезна как отдельная услуга контроля качества. В договоре её так и называют — без обещания, что она заменит установленное законом заключение.

Какую редакцию СП 542 учитывать

Действует СП 542.1325800.2024, утверждённый приказом Минстроя России от 25.12.2024 № 910/пр и введённый в действие 26.01.2025. Проект Изменения № 1 к своду правил прошёл публичное обсуждение в июле–августе 2026 года (разработчик — НИУ МГСУ). На дату публикации в открытых источниках, доступных редакции, подтверждённых сведений об утверждении изменения и дате его введения нет. Перед выпуском документации статус изменения проверяют заново — по реестру сводов правил на сайте Минстроя России или в справочно-правовой системе, а не по сохранённой копии файла.

Появление новой редакции само по себе не означает, что каждый ранее подготовленный или одобренный проект нужно немедленно переработать. Часть 5.2 статьи 49 ГрК РФ привязывает применимые требования к дате выдачи градостроительного плана земельного участка или утверждения проекта планировки территории — с оговоркой по сроку. Какая редакция принята и почему — проектировщик фиксирует отдельно, в пояснительной записке.

Матрица требований Для нового задания полезна таблица: документ → применимая редакция → проектное решение → подтверждающий расчёт или лист. Она отличает отсутствие обоснования от ситуации, когда обоснование есть, но эксперт не может найти его в комплекте. Структура свода правил — в разборе «СП 542.1325800.2024 простым языком».

Какие материалы подготовить до подачи

Состав проектной документации определяют по виду объекта и работ с учётом постановления Правительства РФ от 16.02.2008 № 87. Задание на проектирование уточняет объём, но не позволяет произвольно исключить обязательные разделы. Чертежи марки КМ, спецификация сетки или альбом производителя — не замена проектной документации, о чём подробнее в статье об альбомах типовых решений.

Для внутренней проверки готовности материалы удобно разделить на четыре группы. Это рабочая группировка, а не исчерпывающий перечень для всех экспертных организаций.

  • Исходные данныезадание на проектирование, документы о характеристиках объекта и границах работ, градостроительные сведения, результаты изысканий и материалы обследования в требуемом объёме; для действующего предприятия — условия эксплуатации и ограничения на производство работ. Полный перечень вопросов — в статье о техническом задании на защиту от БПЛА
  • Обоснование конструктивного решенияпринятая схема, исходные предпосылки расчёта, нагрузки и сочетания, расчётные модели, основания, опоры, соединения, влияние ЗОК на существующий объект. Нужна прослеживаемая связь: что принято в расчёте, то и показано на чертежах
  • Смежные решенияразмещение на участке, инженерные сети, противопожарные мероприятия, доступ для обслуживания, организация строительства. Состав разделов — по ПП № 87, а не по удобству изготовителя конструкций
  • Комплект для рассмотрениясогласованные разделы, приложения, электронные подписи, документы заявителя. Общее правило электронной подачи — ч. 5.3 ст. 49 ГрК РФ, с исключениями для сведений, составляющих государственную тайну. Технические требования уточняют у выбранной экспертной организации

Когда защита опирается на существующее здание, расчётом новых элементов ограничиться нельзя. Внутренняя проверка должна проследить передачу дополнительных усилий до основания и оценить пригодность данных о существующих конструкциях — это требование п. 8.2.5 СП 542. Если документации недостаточно, объём обследований определяют до выпуска окончательного решения, а не после замечаний. Как устроена эта цепочка, — в статье о расчёте защитных ограждающих конструкций.

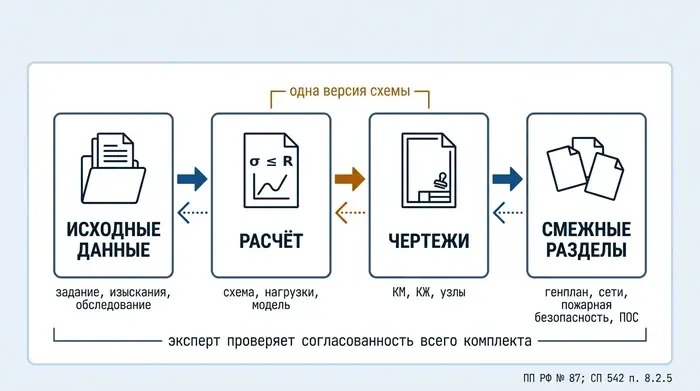

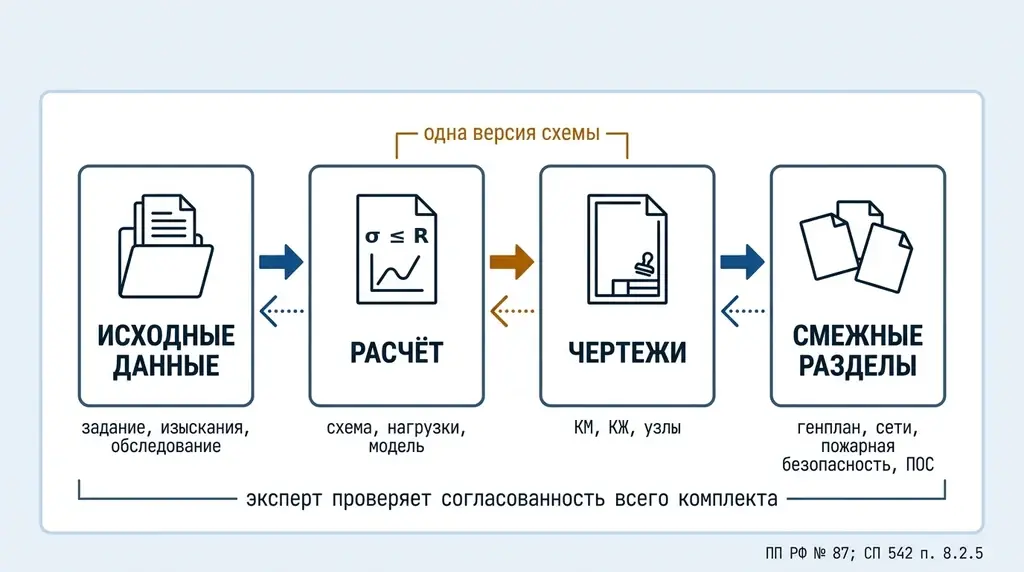

Схема связей проектного комплекта ЗОК: исходные данные, расчёт, чертежи и смежные разделы, проверяемые экспертом на согласованность Нажмите, чтобы открыть схему крупно
Эксперт проверяет комплект целиком: расчёт и чертежи должны описывать одну и ту же версию схемы, а смежные разделы учитывать принятое решение.

Пять разрывов в комплекте, которые стоит закрыть заранее

Контрольные ситуации ниже иллюстрируют типовые несоответствия; это не статистика отказов конкретного экспертного органа.

  1. Задание описывает другую задачу

    В задании — защита одного участка, а чертежи охватывают соседние здания и оборудование. До подачи согласуют границы проекта и ответственность за смежные решения.

  2. Расчёт не совпадает с чертежами

    После корректировки схемы изменились расположение опор или узлы, а расчёт остался прежним. Исправления одной пояснительной записки недостаточно — проверяются все затронутые материалы.

  3. Новую конструкцию посчитали, существующую — нет

    Каркас проходит, а возможность опирания на выбранное основание не подтверждена. В проекте должен быть закрыт вопрос передачи усилий, а не только прочности поставляемого изделия.

  4. Защита конфликтует с эксплуатацией

    Решение мешает доступу к оборудованию, обслуживанию сетей или противопожарным мероприятиям — п. 4.5 СП 542 прямо запрещает перекрывать проезды и подъезды пожарной техники. Эти вопросы согласуют со смежниками и эксплуатирующей организацией до финальной компоновки.

  5. Нормативная база собрана из разных редакций

    В задании одна версия требований, в расчёте другая, в записке — ссылки из старого шаблона. Проверка должна охватывать содержание решения, а не только список литературы.

Подача, замечания и изменения после заключения

Перед отправкой назначают ответственного за итоговую редакцию комплекта: у него сходятся версии всех разделов, расчётов и приложений. Затем — входная проверка по перечню выбранной экспертной организации, и только после этого передача материалов.

Замечания ведут в одной ведомости: содержание вопроса, ответственный, затронутые разделы, место внесённого исправления. Ответ «устранено» без номера листа, раздела или расчётного обоснования затягивает повторную проверку.

  • Неполные исходные данныеполучают недостающие сведения от заказчика или эксплуатирующей организации; проект не правят, пока данных нет
  • Техническая ошибкаисправляют проект и все связанные материалы — расчёт, чертежи, спецификации, записку
  • Различие в толковании требованийготовят аргументированный ответ с применимым основанием. Подменять технический спор косметической правкой текста не стоит: он всплывёт на следующем круге

После положительного заключения изменения тоже требуют проверки маршрута. Условия, при которых изменённая документация не направляется на повторную экспертизу, установлены частью 3.8 статьи 49 ГрК РФ, оценивать их нужно в совокупности; для остальных случаев есть повторная экспертиза и экспертное сопровождение чч. 3.8–3.10 ст. 49. Замену конструктивной схемы, изменение нагрузок или способа крепления нельзя объявлять несущественной правкой только потому, что внешний вид почти не изменился.

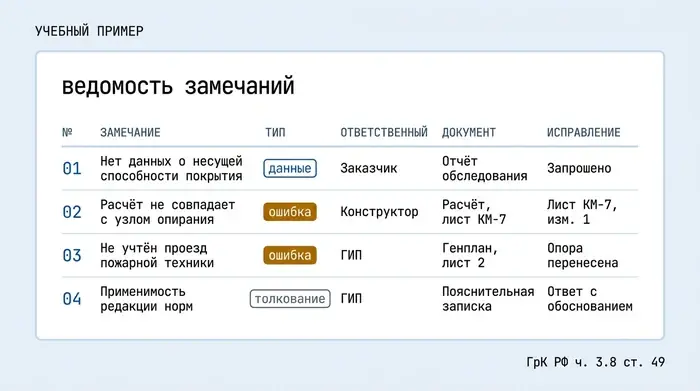

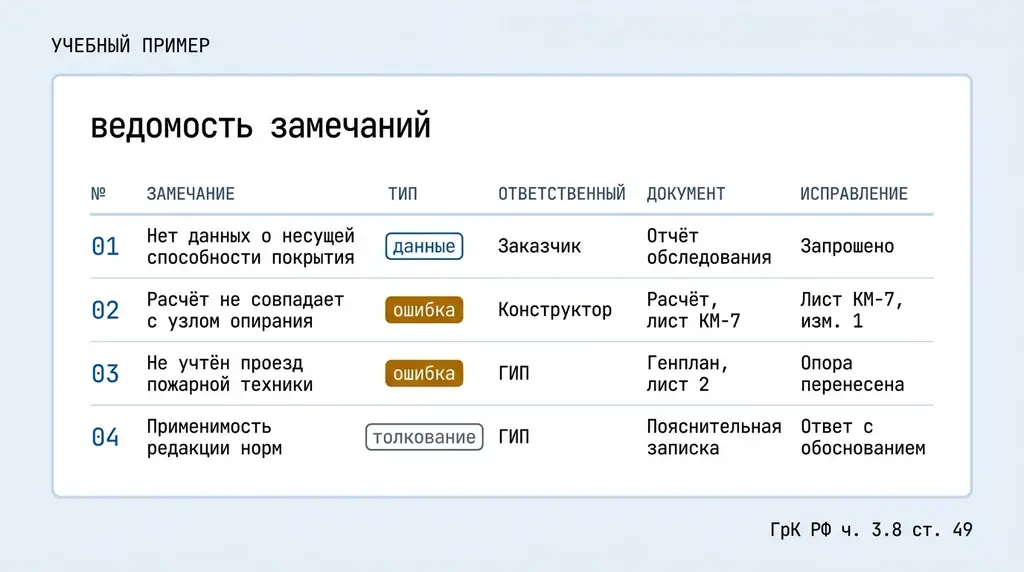

Учебный пример ведомости замечаний экспертизы: номер, замечание, тип (данные, ошибка, толкование), ответственный, документ и место исправления Нажмите, чтобы открыть схему крупно
Учебный пример ведомости: у каждого замечания есть тип, ответственный, документ и место исправления. Тип подсказывает действие: запросить данные, исправить проект или обосновать позицию.

Чек-лист заказчика перед подачей

Отметьте, что уже закрыто по вашему комплекту.

Готовность комплекта к экспертизе

Восемь пунктов — по одному на каждый типовой повод для возврата.

0 / 8

Отметьте пункты — увидите, готов ли комплект к подаче.

Частые вопросы

Нужна ли экспертиза любому проекту ЗОК?
Нет. Необходимость определяют по статусу сооружения, виду работ и исключениям части 2 статьи 49 ГрК РФ. Для особо опасных, технически сложных и уникальных объектов по статье 48.1 экспертиза только государственная (часть 3.4 статьи 49). Одного названия «ЗОК» для выбора процедуры недостаточно.
Можно ли ограничиться экспертизой промышленной безопасности?
Только когда именно эта процедура предусмотрена для соответствующей документации по статьям 8 и 13 закона № 116-ФЗ. ЭПБ не заменяет экспертизу проектной документации по Градостроительному кодексу, а та не заменяет ЭПБ там, где она обязательна.
Достаточно ли расчёта и альбома типовых решений?
Для рассмотрения нужен комплект, соответствующий применимому порядку и постановлению Правительства РФ № 87. Типовой альбом — исходная основа, но он не заменяет привязку решения к объекту, расчёт по СП 542 и обоснование безопасности.
Нужно ли переделывать проект, если выйдет Изменение № 1 к СП 542?
Автоматического вывода нет. Проверяют дату, к которой часть 5.2 статьи 49 ГрК РФ привязывает применимые требования, стадию проекта, историю экспертизы и характер планируемых изменений. Какая редакция принята и почему — фиксируется в пояснительной записке.
Можно ли заранее назвать срок и стоимость сопровождения?
Сначала нужно увидеть исходные данные и определить объём доработки. В бюджете разделяют проектирование, изыскания и обследования, услуги экспертной организации (по её счёту) и сопровождение замечаний.
Можно ли подключить проектировщика после получения замечаний?
Да. Первым этапом будет аудит замечаний и комплекта: достаточно ли локальных исправлений или нужны дополнительные исходные данные и переработка связанных разделов.

Источники

  1. Градостроительный кодекс РФ: ст. 48 (архитектурно-строительное проектирование), ст. 48.1 (особо опасные, технически сложные и уникальные объекты), ст. 49 (экспертиза проектной документации и результатов инженерных изысканий — чч. 2, 3.4, 3.8–3.10, 5.2, 5.3), ст. 51 (разрешение на строительство). Текст — в справочно-правовых системах «КонсультантПлюс», «Гарант».
  2. Федеральный закон от 21.07.1997 № 116-ФЗ «О промышленной безопасности опасных производственных объектов»: ст. 8 (требования при проектировании, строительстве, реконструкции, техническом перевооружении ОПО), ст. 13 (экспертиза промышленной безопасности).
  3. Постановление Правительства РФ от 16.02.2008 № 87 «О составе разделов проектной документации и требованиях к их содержанию».
  4. СП 542.1325800.2024 «Защитные ограждающие конструкции от беспилотных летательных аппаратов. Правила проектирования». Утверждён приказом Минстроя России от 25.12.2024 № 910/пр, введён в действие 26.01.2025: пп. 4.5, 8.2.5. Карточка Росстандарта: protect.gost.ru/sp/details/41e54183-7ee2-4e0f-abc3-dc110cf58263
  5. Публичное обсуждение проекта Изменения № 1 к СП 542.1325800.2024, 08.07–10.08.2026, разработчик НИУ МГСУ. Сведения об утверждении на дату публикации не подтверждены.
АР

Проектный центр «Архрешения»
Проектируем защитные ограждающие конструкции и сопровождаем экспертизу: квалификация работ, состав документации по ПП № 87, расчёты по СП 542, поверочный расчёт существующих зданий, ответы на замечания. Начинаем с проверки исходных данных и состава проекта — до подачи понятно, какой объём доработки нужен и какая процедура применима.

Подготовка проекта ЗОК к экспертизе

Проверим квалификацию работ, состав документации и согласованность расчётов с чертежами, определим объём доработки и сопроводим рассмотрение. Заключение выдаёт экспертная организация; мы отвечаем за обоснование решений.

Обсудить объект
Материал носит информационный характер и отражает нормативные положения на дату публикации. Необходимость и вид экспертизы определяются по характеристикам конкретного объекта и видам работ.
