Для технического заказчика главное в этом документе — не отдельные типы сеток или профилей, а сама последовательность работы. Сначала определяются исходные требования к защищаемому объекту и границы проектирования, затем выбирается конструктивная схема, выполняются расчёты несущей системы и оснований, проверяются пожарные и эксплуатационные ограничения, и только после этого формируется проектная документация. Всё остальное в своде правил — детализация этого цикла.
Как устроен документ
Свод правил состоит из одиннадцати разделов и двух приложений. Понимание структуры помогает быстро находить нужный пункт при разговоре с проектировщиком или экспертом.
| 1–3 | Область применения, нормативные ссылки, термины |
| 4 | Общие положения — в том числе пожарные ограничения (п. 4.5) и место ЗОК в проектной документации (п. 4.6) |
| 5 | Функциональные требования |
| 6 | Конструктивные решения защитных ограждающих конструкций |
| 7 | Нагрузки и воздействия |
| 8 | Расчёт и конструирование |
| 9 | Требования к проектированию |
| 10 | Требования к строительству и эксплуатации |
| 11 | Методы контроля при эксплуатации |
| Прил. А | Классификация типов защитных ограждающих конструкций |
| Прил. Б | Основные этапы проектирования |
На что распространяется СП 542
Свод правил распространяется на проектирование защитных ограждающих конструкций для «безопасного прикрытия зданий, строений и сооружений различного функционального назначения от атак БПЛА» п. 1.1. Для объектов организаций госкорпорации «Росатом» документ применяется, если это предусмотрено заданием застройщика или технического заказчика п. 1.2.
Две границы применимости, которые часто упускают. Во-первых, СП регулирует именно строительные конструкции и их проектирование — он не является документом о системах безопасности объекта в целом: радиоэлектронное подавление, обнаружение и активное противодействие в нём не рассматриваются. Во-вторых, свод правил не распространяется на защиту от наземных, надводных и подводных беспилотных аппаратов п. 1.3 — только от летательных.
На практике экспертиза проверяет проектные решения по ЗОК на соответствие этому своду правил и ссылочным нормам. Актуальный статус и редакцию документа перед выпуском документации стоит проверять по карточке на сайте Минстроя России, а не по сохранённой копии файла.
С чего начинается проектирование
Одна из самых полезных для заказчика частей документа — приложение Б с основными этапами проектирования. До выпуска рабочей документации необходимо сформировать исходные требования. На практике технический заказчик должен определить:
- какой объект или его часть входит в границы проекта;
- какие существующие здания, сооружения и инженерные сети находятся в зоне работ;
- какие ограничения действуют на площадке;
- есть ли актуальные инженерные изыскания;
- требуется ли обследование существующих конструкций;
- какой срок службы ожидается от новой конструкции;
- как будет обеспечиваться доступ для обслуживания и ремонта.
Если исходные данные неполные, переход сразу к изготовлению металлоконструкций создаёт риск переделок уже после начала работ. Этот список — сжатая версия нашего опросника; полная — в статье «Техническое задание на защиту объекта от БПЛА: 46 вопросов до начала проектирования».

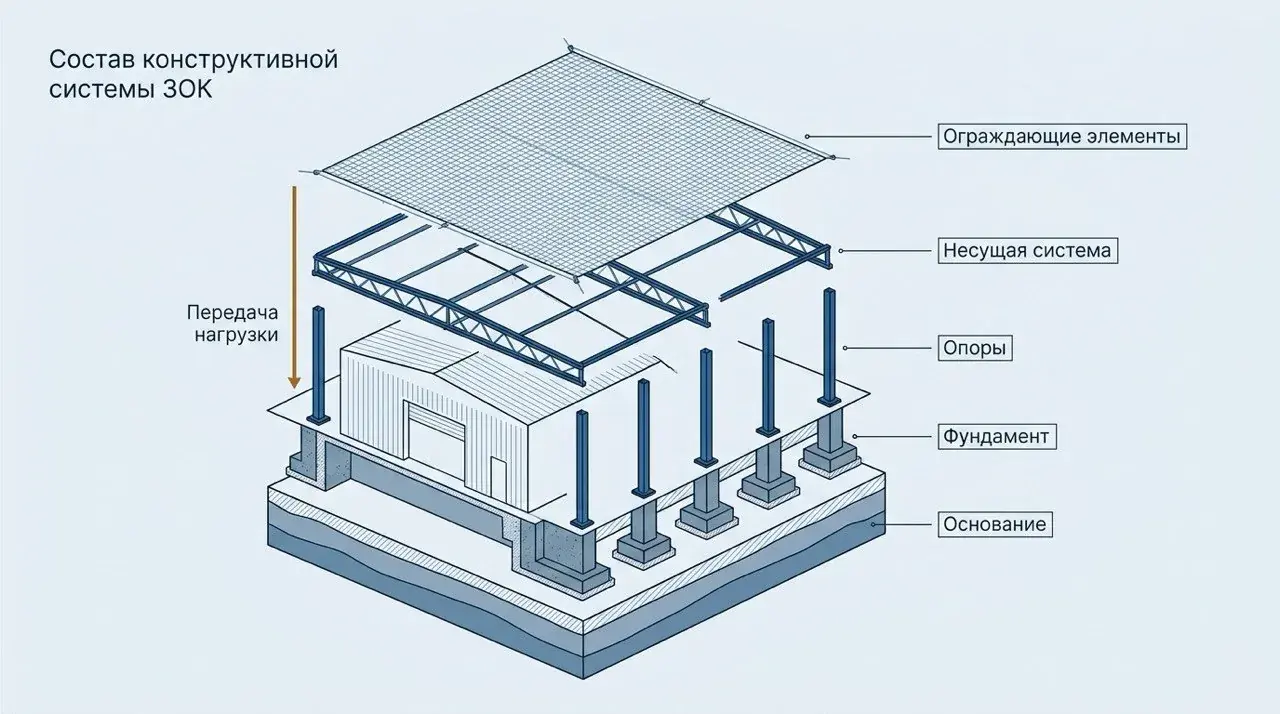

ЗОК — не отдельное изделие, а конструктивная система
СП рассматривает защитную ограждающую конструкцию как совокупность взаимосвязанных элементов пп. 6.1.1–6.1.6: улавливающих сетчатых конструкций (защитные и дополнительные сетки), ограждений из стальных тросов, опор и пространственных опорных конструкций, растяжек, фундаментов и, когда это требуется, противоосколочных элементов — тюфяков, матов, стенок. Проектировщик обязан проверить работу всей системы, а не только полотна.
Поэтому техническое решение проходит тот же базовый цикл, что и любая строительная конструкция:
- сбор исходных данных
- выбор конструктивной схемы
- определение расчётных воздействий
- расчёт несущих элементов
- расчёт и проектирование оснований
- разработка узлов
- проверка эксплуатационных ограничений
- выпуск проектной и рабочей документации
Попытка заменить этот процесс паспортом типового изделия обычно не отвечает задаче конкретной площадки: условия размещения, основания, существующие коммуникации и соседние сооружения различаются от объекта к объекту.
Что должна обеспечивать ЗОК и уровни защиты
Раздел 5 задаёт функцию конструкции. ЗОК должна обладать хотя бы одной из двух способностей п. 5.1: обеспечить бесконтактный по отношению к объекту подрыв взрывчатого вещества ограниченной массы с заданной вероятностью, блокируя подлёт аппарата или сбрасываемого им боеприпаса, либо предотвратить поражение объекта и людей внутри него осколками, поражающими элементами, кумулятивной струёй. Кроме того, ЗОК должна сохранять работоспособность весь эксплуатационный период, быть безопасной в обслуживании и ремонтопригодной пп. 5.2–5.4.
Состав конструкции зависит от уровня защиты объекта: таблица 6.1 связывает уровень с набором элементов, таблица 6.2 — с типом расчётного аппарата п. 6.1.7. Нумерация обратная интуитивной: 1-й уровень — самый полный, 4-й — минимальный.
| Уровень | Элементы (табл. 6.1) | Расчётный БПЛА (табл. 6.2) |
|---|---|---|
| 4-й | защитные сетки, ограждения из стальных тросов, опоры, растяжки | малый |
| 3-й | то же + дополнительные защитные сетки | малый, лёгкий |
| 2-й | то же + тюфяки и маты | до среднего |
| 1-й | то же + противоосколочные стенки | включая средний с возможностью поражения осколками |
Какие нагрузки обязательны к учёту
Раздел 7 задаёт состав нагрузок, которые воспринимает ЗОК п. 7.1.2. Их пять групп:
- постоянные — собственный вес улавливающих и опорных элементов;
- монтажные;
- кратковременные климатические — снеговые, гололёдные и ветровые;
- особые климатические — экстремальные гололёдные;
- особые — от падения БПЛА и от воздействия взрыва взрывчатых веществ, размещённых на БПЛА или сбрасываемых ими.
Сочетания нагрузок принимают по СП 20.13330.2016, раздел 6 п. 7.1.3. Снеговые и гололёдные нагрузки — по разделу 12 того же СП, ветровые — по подразделу 11.1; для сеток, тросов и растяжек гололёд и ветер (как сумму средней и пульсационной составляющих) определяют по методикам Рекомендаций Минстроя пп. 7.2.1, 7.2.2. Экстремальный гололёд — особая климатическая нагрузка по СП 296.1325800.2017 п. 7.3.1. Подробный разбор — в статье о расчёте защитных ограждающих конструкций.
Что СП говорит о каркасе и фундаментах

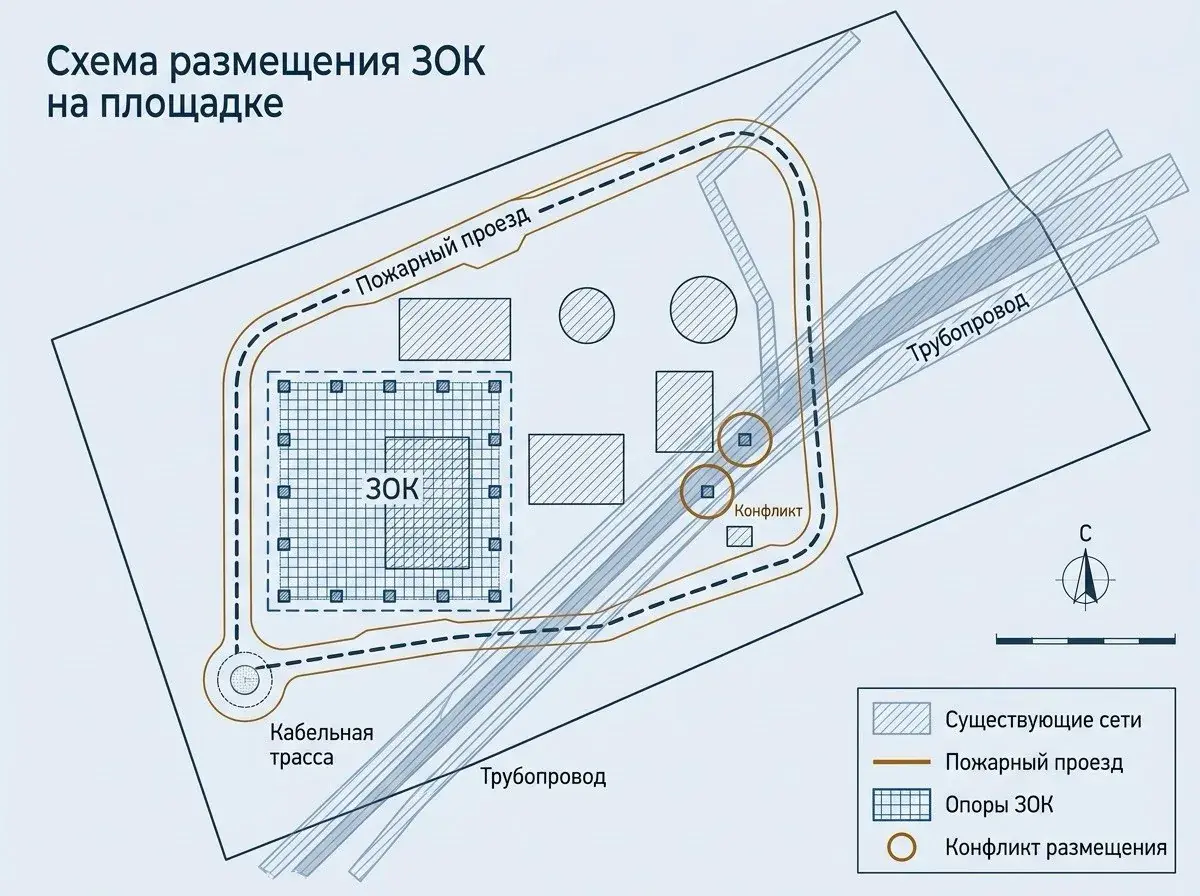

Несущая система должна воспринимать все предусмотренные проектом нагрузки и передавать их на основание. Фундаменты ЗОК проектируют по СП 22.13330, СП 24.13330 и СП 25.13330 п. 6.1.5 — СП 542 не заменяет профильные своды правил по основаниям, а ссылается на них.
Для действующих промышленных и энергетических площадок это особенно существенно. Новая опора может оказаться в зоне существующих кабельных трасс, трубопроводов, дренажа или фундаментов соседних сооружений. Поэтому до размещения опор проектировщику нужны достоверные материалы инженерно-геодезической съёмки, сведения о подземных коммуникациях и, когда этого требует расчётная схема, инженерно-геологические данные.

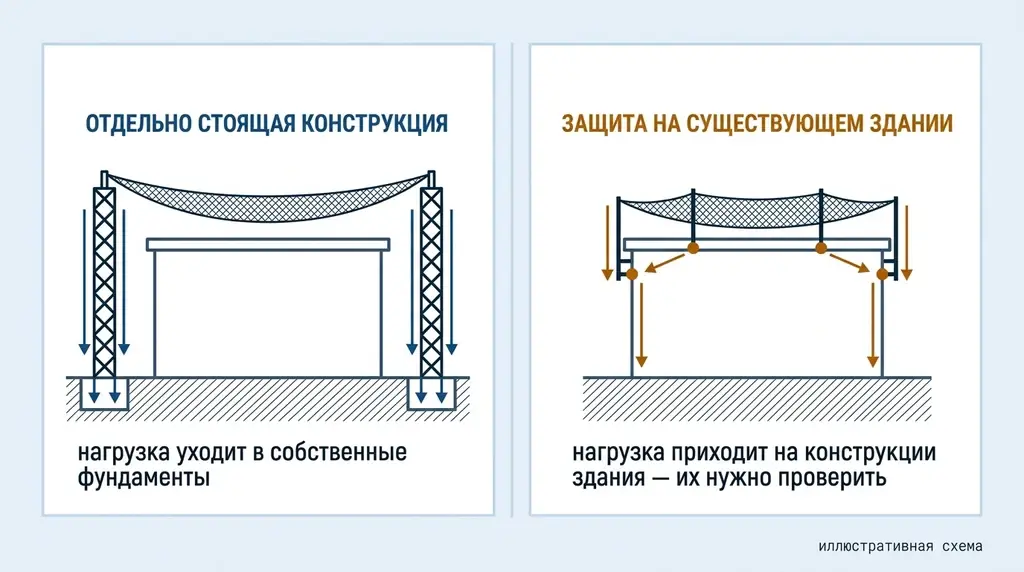

Если конструкция опирается на существующее здание или крепится к нему, это зависимая ЗОК п. 6.3.2 — в отличие от независимой, которая передаёт нагрузки на собственные фундаменты п. 6.3.1. Для зависимой схемы требуется поверочный расчёт конструкций защищаемого объекта, а при необходимости — обследование по ГОСТ 31937 п. 8.2.5. Это отдельная работа, а не пометка в спецификации. Что делать, если конструкцию уже смонтировали без такой проверки, — в статье о защите, установленной без проекта.
Нажмите, чтобы открыть схему крупно Общие строительные требования, которые нельзя забывать

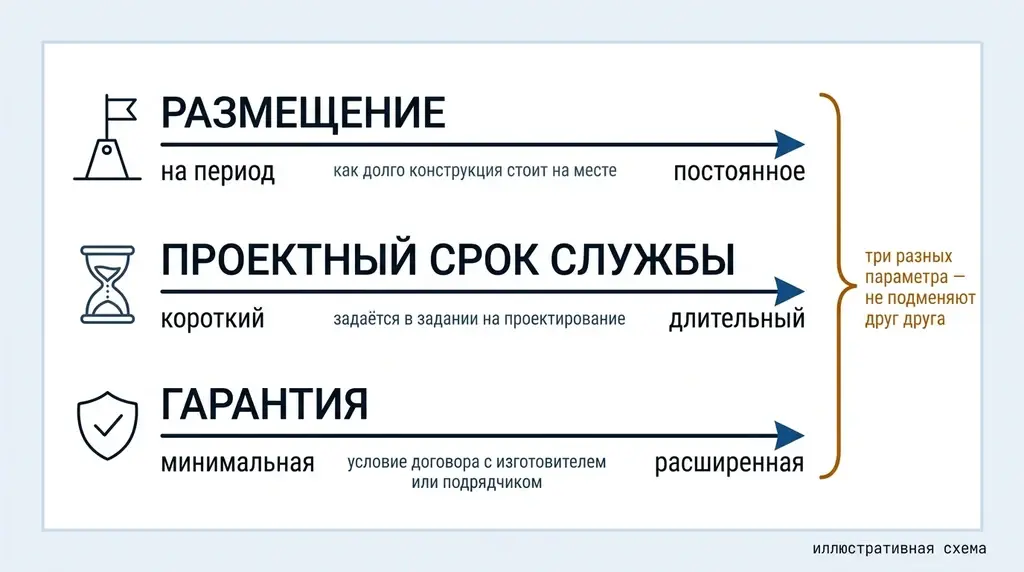

СП 542 не отменяет общие нормы проектирования. ЗОК должна оставаться безопасной строительной конструкцией в течение всего срока службы — с учётом коррозионной защиты, пожарной безопасности, ремонтопригодности и условий технического обслуживания.
Нажмите, чтобы открыть схему крупно Особое место занимают пожарные ограничения п. 4.5: проектируемые конструкции не должны препятствовать деятельности подразделений пожарной охраны — создавать препятствия для проезда и маневрирования передвижной пожарной техники, ограничивать действие систем пожарной автоматики и средств пожаротушения.
Для взрывопожароопасных объектов есть отдельный запрет: применять горючие сетки не допускается п. 9.2.3. Подробнее — в статье о защите НПЗ и нефтебаз.
Для заказчика это означает, что схему нельзя согласовывать только между службой безопасности и конструктором. В проектировании участвуют специалисты, отвечающие за эксплуатацию, пожарную безопасность, технологию и инженерные сети.
Где ЗОК появляется в проектной документации

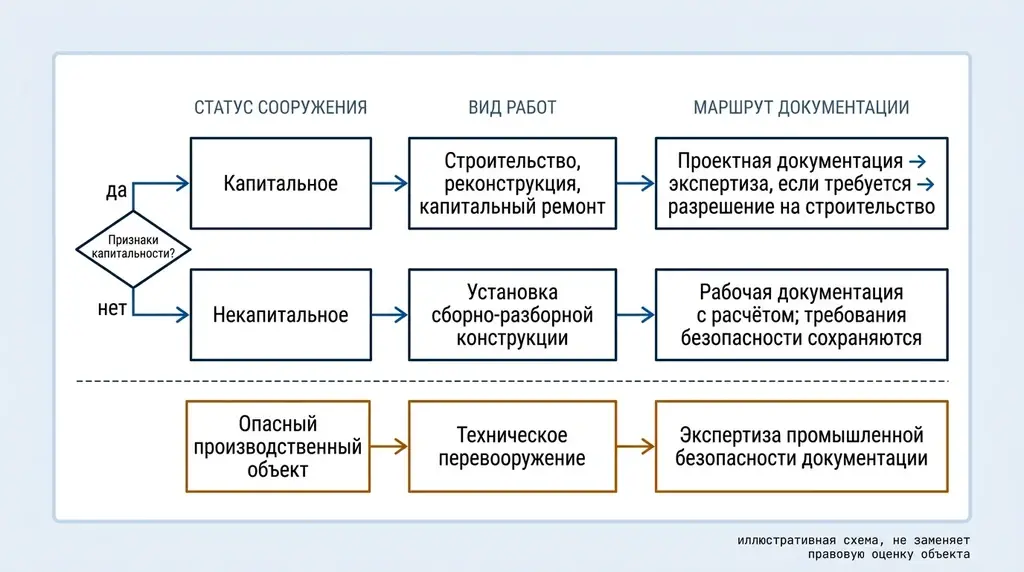

Если застройщик или технический заказчик решил оснастить ЗОК проектируемый объект капитального строительства — новый, реконструируемый или капитально ремонтируемый, — проектные решения по ЗОК включаются в раздел «Конструктивные решения», разрабатываемый по пункту 14 Постановления Правительства РФ № 87 п. 4.6. Когда ЗОК устанавливают на действующий объект вне такой стройки, состав документации и необходимость экспертизы определяют отдельно — по виду работ и статусу сооружения. Разбор — в статье об экспертизе проектной документации ЗОК.
Нажмите, чтобы открыть схему крупно Фактически задача затрагивает больше одного раздела. В зависимости от объекта потребуется увязка с генеральным планом, технологическими решениями, инженерными сетями, пожарными проездами, проектом организации строительства и мероприятиями по эксплуатации. На действующей площадке эта координация часто становится главным объёмом работы — см. проектирование защитных ограждающих конструкций как услугу: именно её мы ведём в одном контуре с обследованием и экспертизой.
Требования к строительству и приёмке
Раздел 10 посвящён строительству и эксплуатации. Лицо, осуществляющее строительство, обеспечивает входной контроль материалов, изделий и конструкций с оформлением документов п. 10.1. Перечень исполнительной документации утверждает эксплуатирующая организация (застройщик) п. 10.2, а сама документация передаётся застройщику до начала приёмо-сдаточных работ п. 10.4. Устройство ЗОК ведётся по ПОС и ППР п. 10.6; при приёмке проверяют комплектность и состояние компонентов по ведомости из ППР п. 10.7.2.
Отдельное требование к геометрии: расстояние по высоте от сетки до защищаемого объекта с учётом её прогиба при падении БПЛА должно обеспечивать неразрушающие нагрузки от воздушной ударной волны на ограждающие конструкции объекта п. 10.5. Изготовитель при постановке ЗОК на производство испытывает её динамической нагрузкой п. 10.7.1.
Это означает, что проект должен быть пригоден не только для получения положительного заключения экспертизы, но и для фактического строительства: с понятными спецификациями, узлами и требованиями к контролю качества.
Эксплуатация: конструкцию нужно регулярно контролировать
После ввода ЗОК в эксплуатацию ответственность не заканчивается. Эксплуатирующая организация контролирует состояние компонентов по установленному регламенту п. 11.1, назначает распорядительным документом ответственных лиц п. 11.2 и ведёт журнал контроля: ежемесячно — сведения о наличии или отсутствии дефектов, а также о выполненных ремонтно-восстановительных работах п. 11.3. Методы ремонта и сроки устранения дефектов определяет сама эксплуатирующая организация п. 11.4.
Отсюда прямое следствие для проектирования: безопасный доступ к элементам и возможность их ремонта или замены закладываются на стадии проекта, а не решаются по факту.
Что меняется в 2026 году
На дату публикации действует СП 542.1325800.2024 в исходной редакции. При этом нормативная база уже развивается: 8 июля 2026 года Росстандарт разместил уведомление о разработке Изменения № 1 (разработчик — НИУ МГСУ); публичное обсуждение проекта проходило до 10 августа 2026 года. Проект направлен на актуализацию требований к расчёту, нагрузкам и проектированию защитных конструкций.
Практический чек-лист для заказчика
До выдачи задания проектировщику полезно проверить:
- определены ли границы проектирования;
- есть ли актуальная топографическая основа;
- нанесены ли существующие инженерные сети;
- имеются ли данные об основаниях и существующих фундаментах;
- требуется ли обследование существующих конструкций;
- определены ли пожарные и технологические проезды;
- понятен ли порядок доступа к оборудованию;
- установлен ли требуемый срок службы;
- определён ли порядок дальнейшего технического контроля;
- проверена ли актуальная редакция нормативной базы.
Если эти вопросы закрыты до начала проектирования, вероятность дорогостоящих изменений на стадии рабочей документации заметно ниже. Развёрнутый вариант — техническое задание на проектирование ЗОК с опросником из 46 вопросов.
Частые вопросы
СП 542 действует сейчас?
СП 542 означает обязательную установку одинаковых конструкций на всех объектах?
Какой уровень защиты самый высокий?
Можно ли использовать типовое решение?
Нужны ли инженерные изыскания?
Можно ли крепить конструкцию к существующему зданию?
Нужно ли учитывать пожарные проезды?
Нужно ли обслуживать ЗОК после ввода?
Что делать с учётом проекта Изменения № 1?
Источники
- СП 542.1325800.2024 «Защитные ограждающие конструкции от беспилотных летательных аппаратов. Правила проектирования». Утверждён приказом Минстроя России от 25.12.2024 № 910/пр, введён в действие 26.01.2025 — карточка на сайте Минстроя России: minstroyrf.gov.ru/docs/419091
- Карточка документа в системе Росстандарта: protect.gost.ru/sp/details/41e54183-7ee2-4e0f-abc3-dc110cf58263
- Уведомление о разработке проекта Изменения № 1 к СП 542.1325800.2024, Росстандарт, 08.07.2026; публичное обсуждение до 10.08.2026
- Постановление Правительства РФ от 16.02.2008 № 87 «О составе разделов проектной документации и требованиях к их содержанию»
- СП 20.13330.2016 «Нагрузки и воздействия»: разделы 6, 11, 12
- СП 296.1325800.2017 «Здания и сооружения. Особые воздействия»
- СП 22.13330, СП 24.13330, СП 25.13330 — основания и фундаменты (ссылка из п. 6.1.5 СП 542)
- ГОСТ 31937 — обследование технического состояния зданий и сооружений
- Рекомендации Минстроя России по проектированию защитных ограждающих конструкций от атак БПЛА, 2024 — позиция [5] библиографии СП 542
