Свидетельство об утверждении АГР: как выглядит, где получить, сколько действует
Свидетельство — итоговый документ согласования архитектурно-градостроительного решения в Москве. Без него нельзя пройти экспертизу и получить разрешение на строительство, а построенное здание сверяют именно с ним. Разбираем, что в нём написано, как его выдают до и после 30 сентября 2026 года, когда оно перестаёт действовать и в каких 26 случаях изменения проекта не требуют нового свидетельства.
- что такое свидетельство об утверждении АГР и чем оно отличается от самого АГР;
- как выглядит документ и какие сведения в нём содержатся;
- кто выдаёт свидетельство, где его получить и в какие сроки;
- сколько оно действует и что происходит после истечения срока;
- когда при изменении проекта нужно новое свидетельство, а когда — нет;
- по каким основаниям свидетельство аннулируют.
Что такое свидетельство об утверждении АГР
Архитектурно-градостроительное решение (АГР) — это комплект проектных материалов: альбом с фасадами, планами и разрезами, визуализации, трёхмерные модели и цифровая информационная модель в формате IFC. Свидетельство об утверждении АГР — отдельный документ, которым город фиксирует, что именно это решение одобрено и может быть положено в основу проектной документации и строительства.
Разница принципиальная. АГР готовит проектировщик по заданию застройщика; свидетельство оформляет Департамент градостроительной политики города Москвы (ДГП) после того, как проектные материалы одобрены. Заказчик платит за разработку АГР подрядчику, а само свидетельство выдаётся бесплатно — подробнее об этом в статье «Сколько стоит согласование АГР в Москве».
Практическое значение свидетельства закреплено в постановлении Правительства Москвы от 22.05.2026 № 1423-ПП, которое вступило в силу 30 сентября 2026 года:
- проектная документация и реализация АГР должны соответствовать действующему свидетельству (п. 1.8 Положения о согласовании АГР);
- проектные материалы направляются для получения свидетельства до проведения экспертизы проектной документации (п. 1.9);
- соответствие построенного объекта свидетельству проверяет Мосгосстройнадзор — при оформлении разрешения на строительство, в ходе строительных работ и при вводе объекта в эксплуатацию (п. 2.6).
Свидетельство требуется при строительстве и реконструкции объектов капитального строительства, включая линейные объекты транспортной инфраструктуры, влияющие на облик города: мосты, эстакады, шумозащитные экраны, станции метрополитена. Не требуется оно для объектов культурного наследия, объектов индивидуального жилищного строительства и для реконструкции, которая сводится к замене или восстановлению несущих конструкций без изменения внешнего облика здания (п. 1.7). О том, как определить, нужно ли АГР конкретному объекту, — в статье «Как согласовать АГР в Москве: пошаговая инструкция».
Как выглядит свидетельство
Свидетельство существует только в электронной форме. Это документ, подписанный электронной подписью уполномоченного должностного лица ДГП; бумажного оригинала с печатью не существует, и запрашивать его не нужно. Состав сведений и форма свидетельства утверждаются правовым актом Департамента (п. 1.3 Положения) — до 30 сентября 2026 года аналогичное правило действовало по постановлению № 284-ПП, только форму утверждал орган, предоставлявший услугу.
На практике свидетельство содержит:
- регистрационный номер и дату оформления — от этой даты отсчитывается срок действия;
- наименование и адрес объекта капитального строительства, кадастровый номер земельного участка, реквизиты градостроительного плана земельного участка;
- сведения о заявителе (застройщике);
- основные технико-экономические показатели: площадь участка, площадь застройки, общая и наземная площадь, этажность и верхняя отметка, функциональное назначение;
- приложение — утверждённые графические материалы: ситуационный план, схема планировочной организации участка, фасады с колористическим решением, разрезы, ведомость ТЭП.
Именно приложение делает свидетельство рабочим документом для стройки: инспектор Мосгосстройнадзора сравнивает построенный фасад не с альбомом проектировщика, а с материалами, приложенными к свидетельству. Поэтому ошибки в ведомости ТЭП или расхождение между фасадом в альбоме и фасадом в модели, замеченные после выдачи, превращаются в отдельную процедуру внесения изменений.

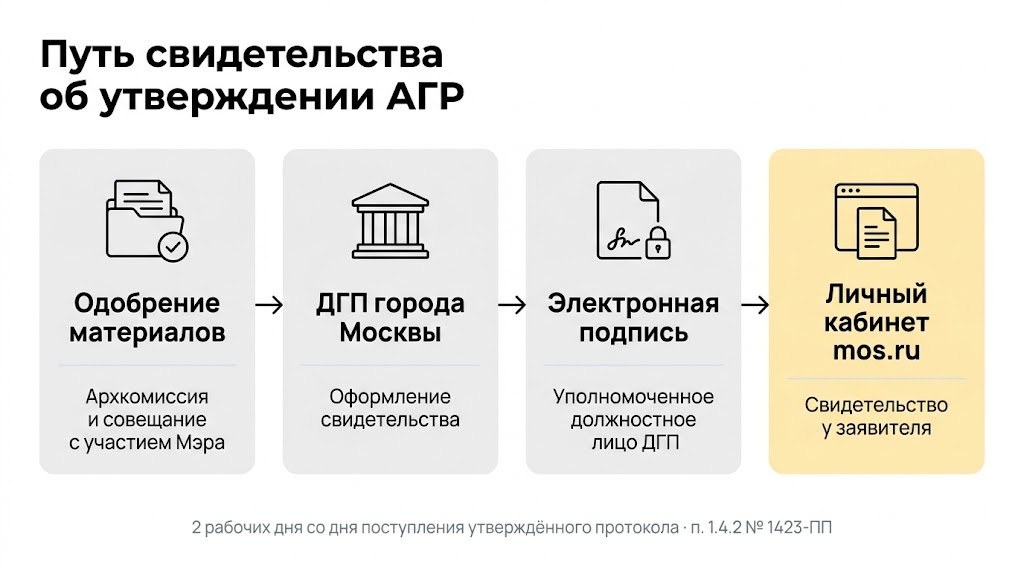

Кто выдаёт и где получить
Свидетельство оформляет Департамент градостроительной политики города Москвы и направляет его в личный кабинет заявителя на портале mos.ru, а также в иные информационные системы города, определённые совместным актом ДГП и ДИТ Москвы. Получить документ на бумаге, лично или через МФЦ нельзя — процедура полностью электронная.
В 2026 году важно понимать, по какому порядку идёт объект. Граница — дата подачи.
До 29 сентября 2026 года: государственная услуга по № 284-ПП
По постановлению Правительства Москвы от 30.04.2013 № 284-ПП оформление свидетельства было государственной услугой «Оформление свидетельства об утверждении архитектурно-градостроительного решения объекта капитального строительства». Заявление подавалось в электронном виде через mos.ru, услуга предоставлялась бесплатно. Общий срок составлял 10 рабочих дней для объектов окружного значения, 20 рабочих дней для объектов городского значения, 15 рабочих дней для объектов программы реновации и Московского фонда защиты прав дольщиков. С июля 2025 года проектные материалы до подачи заявления рассматривала Архитектурная комиссия при ДГП. По п. 9.1 постановления № 1423-ПП прежний порядок сохраняется для заявлений, поданных до 30 сентября 2026 года.
С 30 сентября 2026 года: порядок по № 1423-ПП
Новое постановление заменяет госуслугу единой процедурой согласования. Застройщик направляет проектные материалы в ДГП в соответствии с Порядком направления и рассмотрения проектных материалов Архитектурной комиссией города Москвы. Далее маршрут выглядит так:
- Предварительное рассмотрение материалов профильными подразделениями и главным архитектором города — не более 5 рабочих дней с момента направления материалов на рассмотрение.
- Включение вопроса в повестку и рассмотрение на заседании Архитектурной комиссии — не более 12 рабочих дней со дня включения в повестку.
- Решение комиссии: одобрение, направление на совещание с участием Мэра Москвы или отклонение с указанием причин и рекомендациями по доработке. Решение направляется заявителю в течение 2 рабочих дней.
- Оформление свидетельства — в течение 2 рабочих дней со дня поступления в ДГП утверждённого протокола совещания с участием Мэра Москвы, на котором одобрены проектные материалы (п. 1.4.2 Положения).
Условие оформления свидетельства по п. 1.4.2 — соответствие видов разрешённого использования и предельных параметров объекта правилам землепользования и застройки. Если проект требует изменения ПЗЗ, свидетельство направляется по п. 1.4.1: в течение 2 рабочих дней после утверждения правового акта Правительства Москвы об изменении ПЗЗ, при условии, что проектные материалы уже одобрены на совещании с участием Мэра.
Подробно о том, что оценивает комиссия и как готовить комплект, — в статьях «Архитектурная комиссия Москвы в 2026 году» и «Новый порядок согласования АГР с 30 сентября 2026 года».
Что нужно подготовить
Состав материалов для обоих порядков близок: альбом АГР, визуализации, низкополигональная и высокополигональная трёхмерные модели, цифровая информационная модель в формате IFC (со 2 апреля 2026 года — по требованиям совместного распоряжения ДГП и ДИТ от 16.01.2026 № ДГП-Р-1/26/64-16-6/26), ведомость ТЭП. Требования к 3D-моделям и ЦИМ в формате IFC разобраны в отдельных статьях. Для объектов, реализуемых по инфраструктурному договору с городом, свидетельство получают поэтапно — в соответствии с очерёдностью строительства, указанной в договоре (п. 1.9).
Сколько действует свидетельство
Срок действия решений, утверждённых свидетельством, — три года со дня его оформления (п. 1.6 Положения по № 1423-ПП; такой же срок установлен п. 27 Положения по № 284-ПП). Точка отсчёта — дата оформления документа, а не дата заседания комиссии и не дата подачи заявления.
Три года — это срок, за который застройщик должен пройти экспертизу проектной документации и получить разрешение на строительство. Постановление не предусматривает продления свидетельства: если срок истёк, а разрешение на строительство не оформлено, проектные материалы направляются на согласование заново, по действующим на тот момент требованиям. Для проектов, стартовавших в 2023–2024 годах, это означает, что повторное согласование пройдёт уже по правилам № 1423-ПП — с обязательными трёхмерными моделями и IFC.

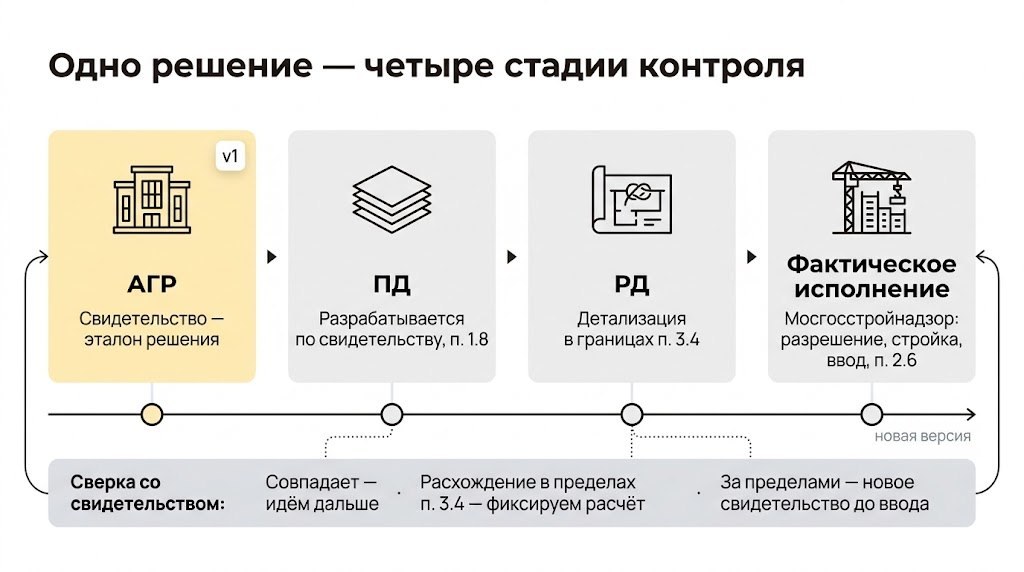

Отдельный момент — контроль на стройке. Мосгосстройнадзор оценивает реализацию АГР по свидетельству на трёх этапах: при оформлении разрешения на строительство, во время строительных работ и при вводе объекта в эксплуатацию (п. 2.6). То есть свидетельство «живёт» дольше трёх лет: до ввода объекта построенное здание должно соответствовать утверждённому решению, а любые отступления от него нужно либо укладывать в перечень допустимых, либо оформлять новым свидетельством.
Что делать, если проект изменился
Изменение АГР после выдачи свидетельства — штатная ситуация: меняется заказчик, экономика, поставщики фасадных систем, замечания экспертизы. Положение по № 1423-ПП описывает четыре сценария.
Новое свидетельство через Архитектурную комиссию
Общее правило (п. 3.1): изменения рассматриваются и утверждаются в том же порядке, что и первоначальное АГР, — через Архитектурную комиссию. По итогам оформляется новое свидетельство с одновременным аннулированием прежнего. Для государственных заказчиков, Фонда реновации и организаций, работающих по контрактам с городом, при внесении изменений не требуется представлять материалы в формате IFC, если раньше они в этом формате не подавались.
Корректировка ТЭП по решению ГЗК
Если Градостроительно-земельная комиссия города Москвы приняла решение о корректировке технико-экономических показателей объекта без изменения его архитектурного облика и наружных габаритов, ДГП самостоятельно оформляет новое свидетельство и аннулирует прежнее (п. 3.2). Условие — соответствие изменений видам разрешённого использования и предельным параметрам по ГПЗУ.
Опечатки и судебные акты
Исправление опечаток и технических ошибок, а также исполнение вступивших в силу судебных актов ДГП проводит сам, в том числе без обращения заявителя (п. 3.3). Исправленное свидетельство направляется в личный кабинет.

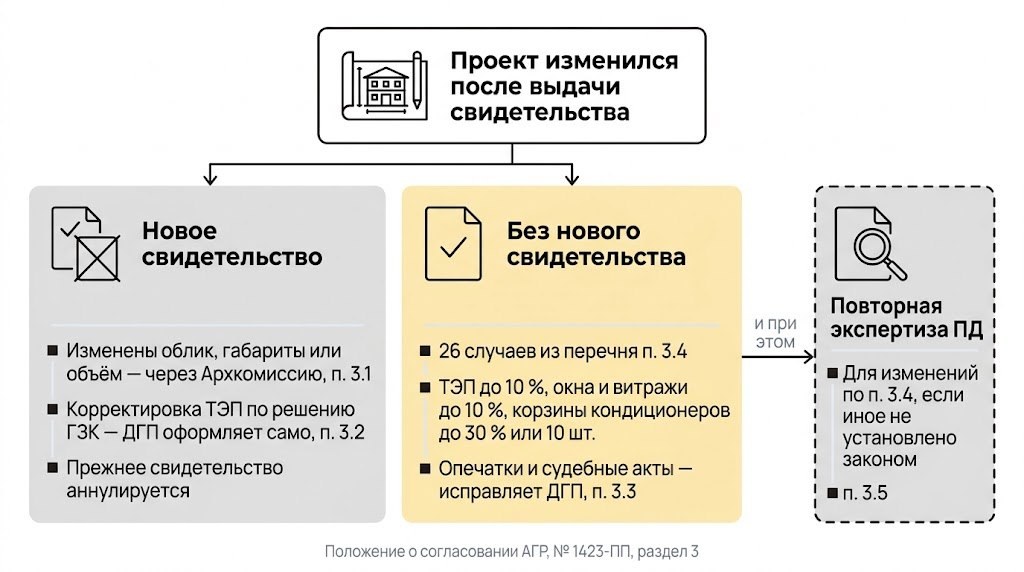

Изменения, которые не требуют нового свидетельства
Самый востребованный на практике сценарий — п. 3.4: закрытый перечень из 26 случаев, когда изменение АГР не требует оформления нового свидетельства. Он приведён в следующем разделе. При этом п. 3.5 прямо оговаривает: в этих случаях требуется повторное проведение экспертизы проектной документации, если иное не установлено законодательством. А если по итогам экспертизы всё же понадобится новое свидетельство, застройщик направляет материалы в комиссию до получения разрешения на ввод объекта в эксплуатацию.
26 случаев, когда новое свидетельство не нужно
Перечень п. 3.4 Положения о согласовании АГР (№ 1423-ПП) в сжатом виде. Для большинства пунктов действует общее условие: изменения должны соответствовать видам разрешённого использования участка и предельным параметрам по ГПЗУ и не менять наружные габариты, размещение объекта на участке, внешний объём и облик здания.
| Пункт | Что меняется | Границы допустимого |
|---|---|---|
| 3.4.1 | Внутренние планировки этажей | Без переноса санитарно-гигиенических помещений, без изменения габаритов, объёма и облика здания |
| 3.4.2 | Технико-экономические показатели | В пределах 10 % при сохранении габаритов, посадки, объёма и облика |
| 3.4.3 | Количество этажей | В существующих габаритах, без изменения облика фасадов и в пределах параметров ГПЗУ |
| 3.4.4 | Благоустройство и транспортная организация | Замена элементов на аналогичные: посадочный материал, покрытия отмосток, тротуаров, площадок и проездов при сохранении облика |
| 3.4.5 | Вентиляционные решётки на фасадах | Размеры, положение, добавление или исключение при соблюдении колористики фасада |
| 3.4.6 | Инженерное оборудование на кровле | Перенос, исключение, дополнительная установка — при наличии закрывающих экранов |
| 3.4.7 | Отделочные материалы фасадов | Замена без изменения вида, способа монтажа, архитектурного и колористического решения |
| 3.4.8 | Реквизиты документов | ГПЗУ, правовые акты, кадастровые номера, адрес объекта |
| 3.4.9 | Внутренняя отделка | Любая замена материалов помещений |
| 3.4.10 | Габариты, объём и облик здания | Только по решению Архитектурной комиссии при наличии поручения Мэра или профильного заместителя Мэра; ДГП уведомляет Мосгосстройнадзор в течение 5 рабочих дней |
| 3.4.11 | Корзины под кондиционеры | Добавление или исключение до 30 % от общего количества на фасаде либо не более 10 единиц; смещение по стоякам в общей схеме; размеры — не более габаритов окон |
| 3.4.12 | Колористика | Отступления и разнотон, не влияющие на облик: оконные блоки, приямки и рампы, корзины под кондиционеры |
| 3.4.13 | Козырьки и входные группы | Материал и размеры козырьков при соблюдении симметрии к проёму; пандусы, приямки — без установки стоек |
| 3.4.14 | Выходы на кровлю | Перенос, исключение, дополнительные «киоски» без изменения высотных отметок |
| 3.4.15 | Витражные конструкции | Изменение общей площади не более 10 %; раскладка импостов, число секций, заполнение, тип открывания |
| 3.4.16 | Оконные конструкции | Тип открывания, раскладка импостов; добавление или исключение окон до 10 % от количества на фасаде; площадь — не более 10 %; замена остекления решёткой или глухим заполнением |
| 3.4.17 | Навесная фасадная система и декор | Раскладка и положение элементов; добавление или исключение до 10 % на фасаде; фактура при сохранении глубины рельефа; разнотон, кроме элементов разных оттенков на одном фасаде |
| 3.4.18 | Элементы безопасной эксплуатации | Шумозащитные экраны, ограждения, перила, стремянки, пандусы, подвесы — если этого требуют обязательные нормы |
| 3.4.19 | Вентиляционные шахты на кровле | Положение, размеры, исключение, дополнительные шахты |
| 3.4.20 | Наружные пожарные лестницы и коммуникации | Исключение, перенос, добавление — кроме главного фасада и фасадов с видовыми раскрытиями на основные проезды |
| 3.4.21 | Дверные полотна и ворота | Размеры, заполнение, направление открывания, фурнитура, положение в пределах существующих проёмов |
| 3.4.22 | Декоративные элементы | Фактура при сохранении глубины рельефа; не предусмотренные, но выполненные; незначительное смещение |
| 3.4.23 | Лючки | Положение, исключение, добавление в общем колористическом решении |
| 3.4.24 | Патрубки для пожарной техники | Исключение, добавление, смещение |
| 3.4.25 | Архитектурная подсветка | Локальное добавление без изменения облика |
| 3.4.26 | Наружные осветительные приборы | Добавление, исключение, перенос |
Как пользоваться перечнем. Каждая позиция — это не «разрешение менять что угодно в этой категории», а конкретная граница: 10 % площади витражей, 10 % окон, 30 % корзин или 10 единиц, сохранение глубины рельефа декора. Отступление за границу — уже основание для нового свидетельства. Отдельно стоит п. 3.4.10: изменение габаритов и облика возможно без нового свидетельства только по решению самой комиссии при поручении Мэра или его заместителя, то есть это исключение для особых случаев, а не рабочий инструмент застройщика.
Когда свидетельство аннулируют
Раздел 4 Положения устанавливает четыре основания аннулирования:
- оформление нового свидетельства на тот же объект — прежнее аннулируется одновременно с выдачей нового;
- поступление в ДГП копии вступившего в силу судебного акта об отмене свидетельства;
- поступление от органов власти, судебных или правоохранительных органов документа, подтверждающего нарушение прав третьих лиц из-за изменения АГР;
- решение об аннулировании, принятое Мэром Москвы, профильным заместителем Мэра, руководителем ДГП или на совещании с участием Мэра.
Во втором, третьем и четвёртом случаях решение об аннулировании направляется заявителю в личный кабинет в течение двух рабочих дней после оформления. Последнее основание — самое чувствительное для застройщика: формальный перечень причин для такого решения не установлен, поэтому лучшая защита — построенный объект, который соответствует свидетельству, и вовремя оформленные изменения.
Типичные ошибки при работе со свидетельством
- Считать срок с даты подачи. Три года отсчитываются со дня оформления свидетельства; в календарь проекта ставится именно эта дата.
- Путать альбом и приложение к свидетельству. На стройке сверяют с приложением. Если в альбом внесли правки после выдачи, а свидетельство не обновили, расхождение вскроется при вводе.
- Менять фасад «в пределах 10 %» без расчёта. Пороги в п. 3.4 считаются от первоначальных показателей и от количества на конкретном фасаде. Расчёт нужно фиксировать в проектной документации, чтобы предъявить его инспектору.
- Забывать про повторную экспертизу. Изменения из перечня п. 3.4 не требуют нового свидетельства, но по п. 3.5 требуют повторной экспертизы проектной документации, если иное не установлено законом.
- Подавать в переходный период без учёта даты. Заявление до 29 сентября 2026 года включительно идёт по № 284-ПП, с 30 сентября — по № 1423-ПП. Комплект материалов под старый порядок может не пройти по новому.
- Рассинхронизированные форматы. Альбом, НПМ, ВПМ и IFC описывают одно решение. Расхождение в ТЭП между ведомостью и моделью — повод для возврата материалов до свидетельства и для проблем на стройке после.
FAQ
Свидетельство об утверждении АГР — это то же самое, что АГР?
Нет. АГР — комплект проектных материалов, который готовит проектировщик. Свидетельство — документ ДГП, подтверждающий, что решение одобрено. Свидетельство выдаётся на основании АГР, но не заменяет его.
Как выглядит свидетельство и есть ли бумажный оригинал?
Свидетельство оформляется только в электронной форме и подписывается электронной подписью должностного лица ДГП. Оно направляется в личный кабинет на mos.ru. Бумажный оригинал не выдаётся; при необходимости распечатывается электронный документ с визуализацией подписи.
Сколько стоит получить свидетельство?
Оформление свидетельства бесплатно. Расходы застройщика — это разработка АГР, трёхмерных моделей, IFC и сопровождение согласования у подрядчика.
Сколько действует свидетельство и можно ли его продлить?
Три года со дня оформления. Продление не предусмотрено: после истечения срока проектные материалы согласовываются заново по действующим требованиям.
Что будет, если построить объект с отступлениями от свидетельства?
Соответствие объекта свидетельству проверяет Мосгосстройнадзор при выдаче разрешения на строительство, в ходе стройки и при вводе. Отступления, не попадающие в перечень п. 3.4, нужно оформить новым свидетельством до получения разрешения на ввод.
Нужно ли новое свидетельство, если поменяли отделочный материал фасада?
Если замена не меняет вид материала, способ монтажа, архитектурное и колористическое решение — нет (п. 3.4.7). Если меняется облик фасада — да, через Архитектурную комиссию.
Как получить свидетельство после 30 сентября 2026 года?
Проектные материалы направляются в ДГП по Порядку направления и рассмотрения проектных материалов Архитектурной комиссией. После одобрения на совещании с участием Мэра Москвы ДГП оформляет свидетельство в течение двух рабочих дней со дня поступления утверждённого протокола и направляет его в личный кабинет mos.ru.
Можно ли получить свидетельство, если проект не соответствует ПЗЗ?
Свидетельство по п. 1.4.2 оформляется при соответствии проекта правилам землепользования и застройки. Если ПЗЗ нужно менять, свидетельство направляется после утверждения правового акта Правительства Москвы об изменении ПЗЗ — при условии, что материалы уже одобрены на совещании с участием Мэра (п. 1.4.1).
Подготовка АГР до свидетельства и после
ООО «ПЦ АРХрешения» ведёт разработку и согласование АГР в Москве до получения свидетельства: альбом, визуализации, низко- и высокополигональные модели, ЦИМ АГР в формате IFC, сопровождение на Архитектурной комиссии и корректировки по замечаниям. После выдачи свидетельства мы помогаем оценить, попадают ли планируемые изменения в перечень п. 3.4, и при необходимости готовим материалы для нового свидетельства. Ориентиры по бюджету — на странице «Сколько стоит АГР».
Нормативная оговорка
Материал подготовлен по тексту постановления Правительства Москвы от 22.05.2026 № 1423-ПП в редакции от 13.08.2026, постановления от 30.04.2013 № 284-ПП и официальной информации ДГП города Москвы, доступной на дату подготовки — сентябрь 2026 года. Для заявлений, поданных до 30 сентября 2026 года, сохраняется прежний порядок по п. 9.1 постановления № 1423-ПП; сроки, состав материалов и форму свидетельства следует проверять на фактическую дату подачи.
Основные источники
- Постановление Правительства Москвы от 22.05.2026 № 1423-ПП «О согласовании архитектурно-градостроительных решений и иных проектных материалов в городе Москве» (в редакции от 13.08.2026; вступило в силу 30.09.2026) — Положение о согласовании АГР, разделы 1–4; Порядок направления и рассмотрения проектных материалов Архитектурной комиссией, разделы 4–5.
- Постановление Правительства Москвы от 30.04.2013 № 284-ПП «Об оптимизации порядка утверждения архитектурно-градостроительных решений объектов капитального строительства в городе Москве» — применяется к заявлениям, поданным до 29.09.2026 включительно.
- Официальная страница ДГП города Москвы «Свидетельство об утверждении АГР» на mos.ru — сроки и условия государственной услуги, требования к форматам IFC и трёхмерным моделям.
- Совместное распоряжение ДГП и ДИТ Москвы от 16.01.2026 № ДГП-Р-1/26/64-16-6/26 — требования к материалам в формате IFC для согласования АГР.
